¿Cómo va el Barrio?

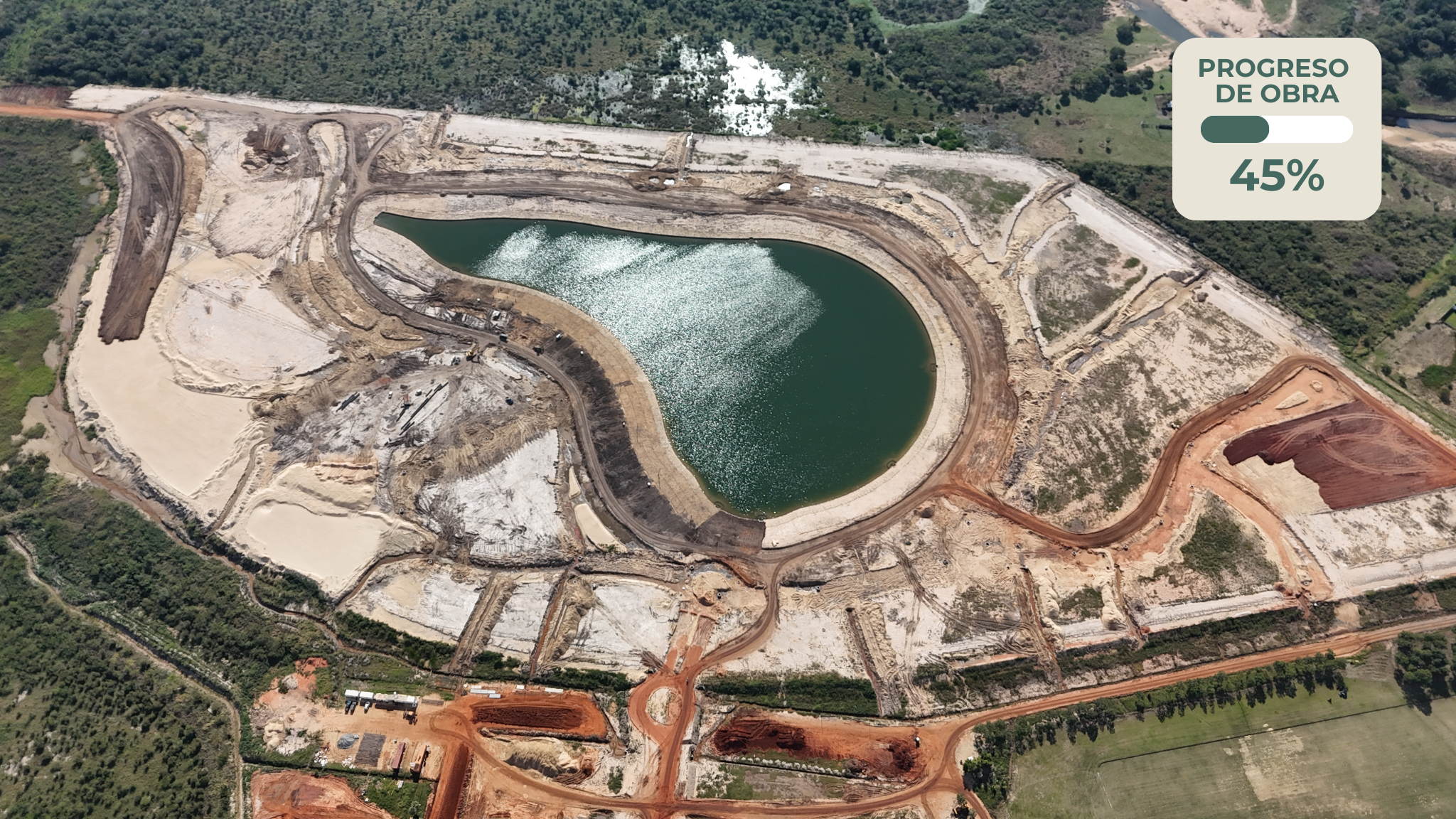

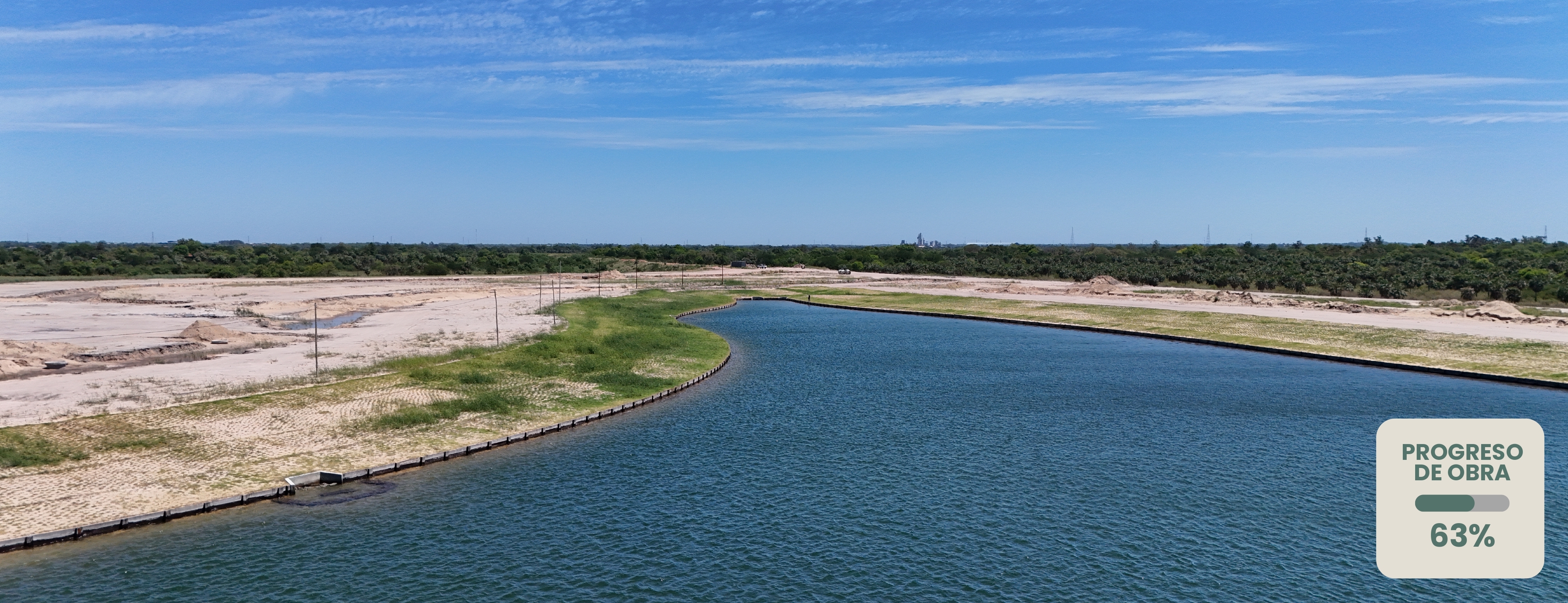

Los trabajos de nivelación están casi listos (98%) y la apertura de calles avanza al 90%. Finalizamos la siembra de pasto del perímetro de la laguna. La red pluvial llegó al 85% y la red cloacal al 75%.

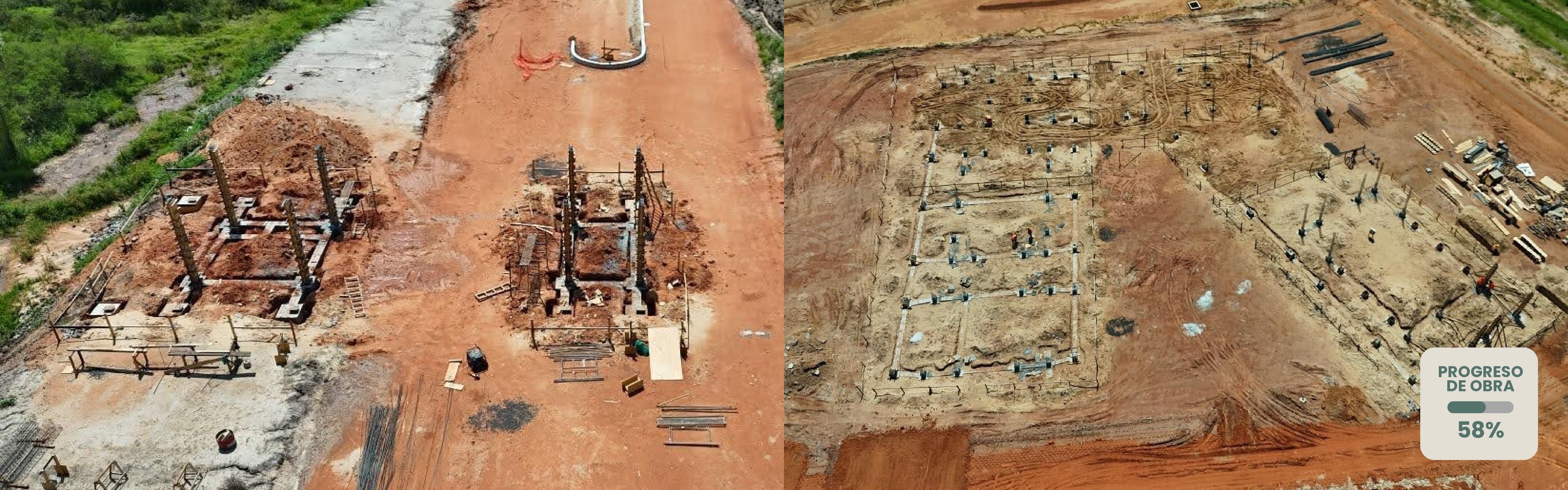

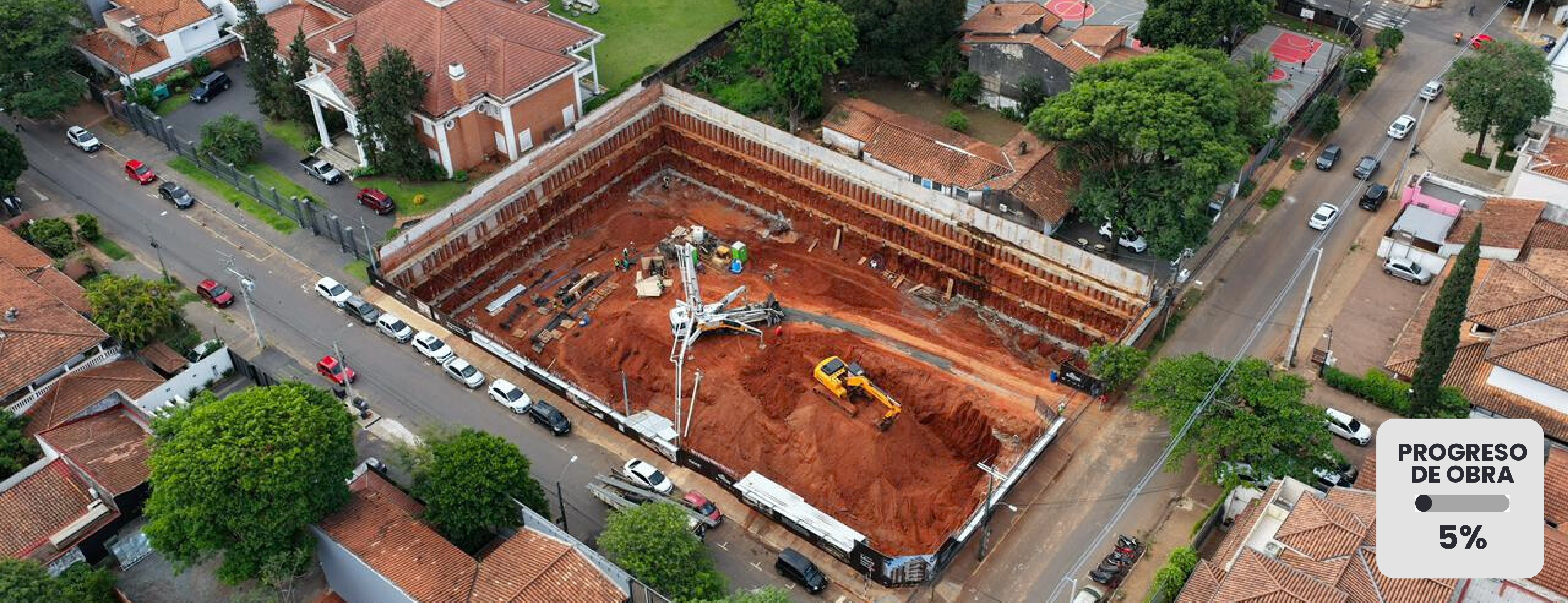

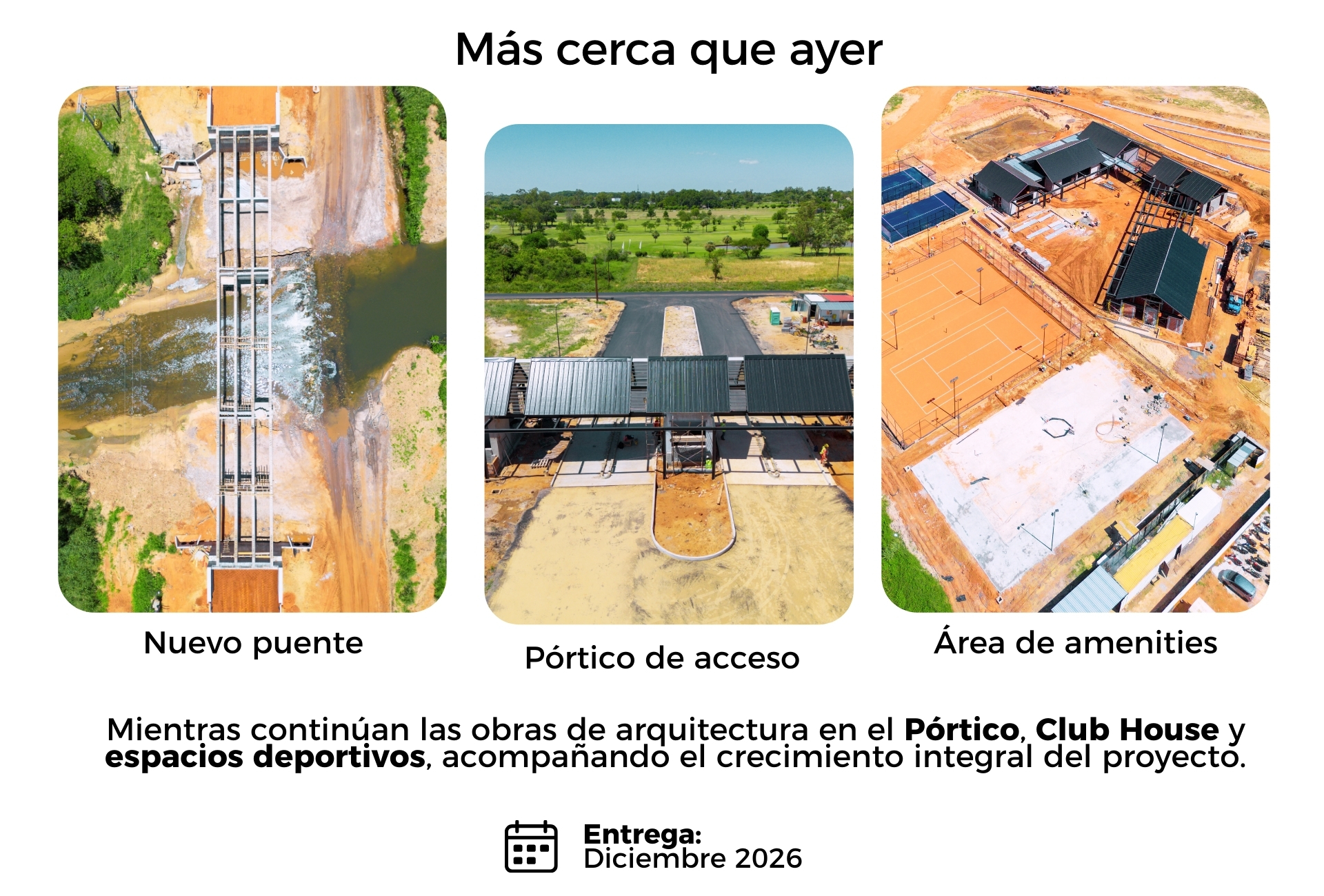

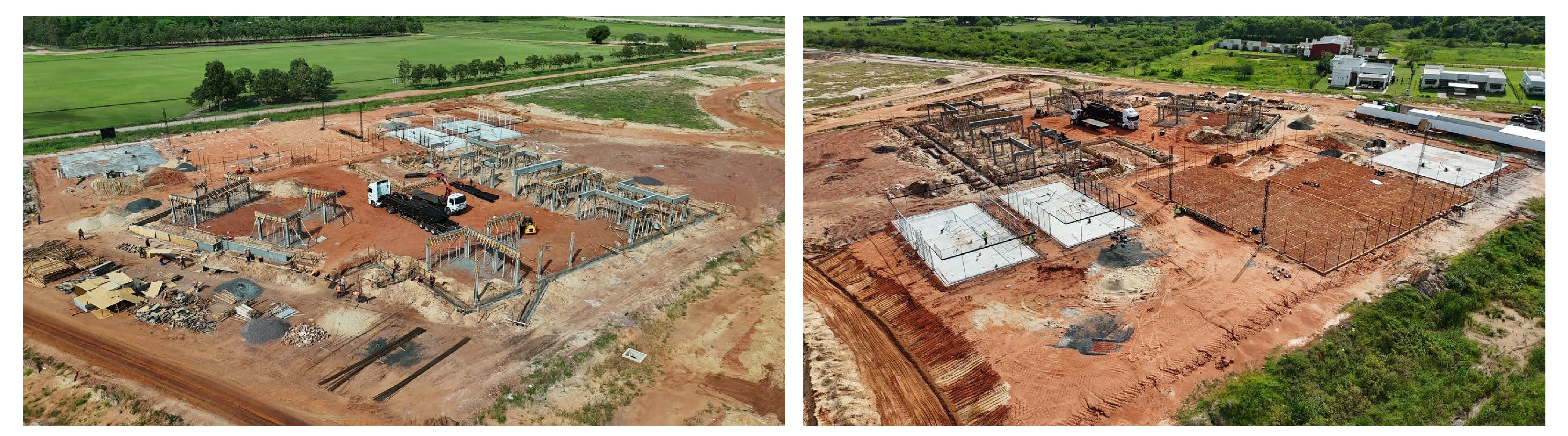

Se completaron los hormigonados de fundación y columnas en el Pórtico de acceso y Club House. Las estructuras metálicas ya están listas para montaje.
En el área de canchas, se mejoró el terreno, se hicieron los desagües de tenis y se avanza en las de pádel y multipropósito.

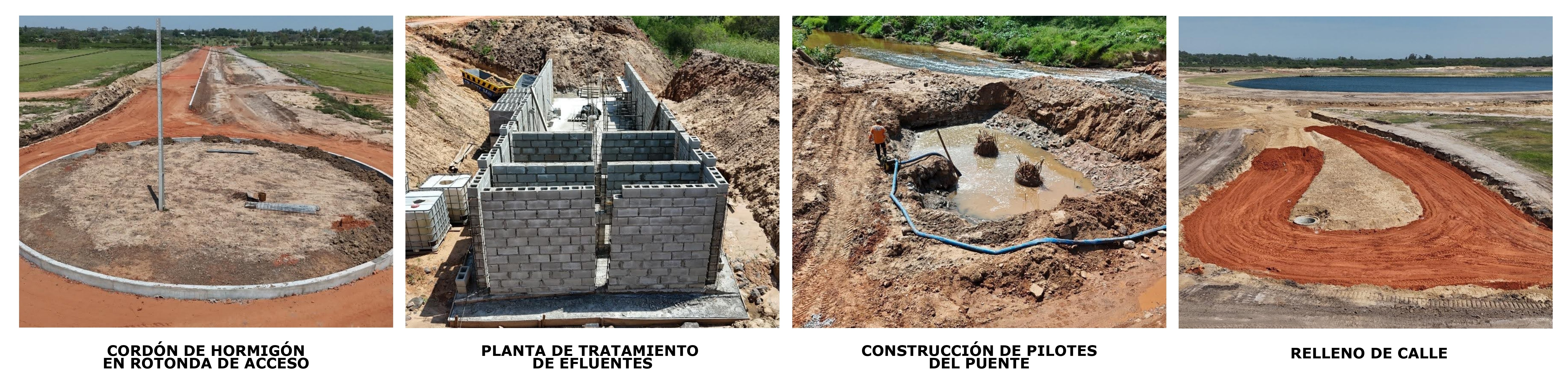

Se completaron los desagües pluviales y alcantarillas hasta el arroyo Itay y se avanza hacia la autopista. También se reubicó la línea de media tensión, permitiendo ejecutar los pilotes y cabezales de fundación del puente, que ya cuentan con sus armaduras listas para hormigonado.
Los trabajos de vigas y anclajes avanzan firme en la zona de López Moreira y Nuestra Señora del Carmen, siguiendo el plan de obra previsto.
Continúan los avances en el sector de Reguera, con el desarrollo de la tercera línea de anclaje y la finalización satisfactoria de la segunda, según el cronograma previsto.
Para estas semanas está prevista la carga de la losa N°17, reprogramada por las últimas lluvias, y se espera alcanzar la losa N°19 hacia finales de octubre.

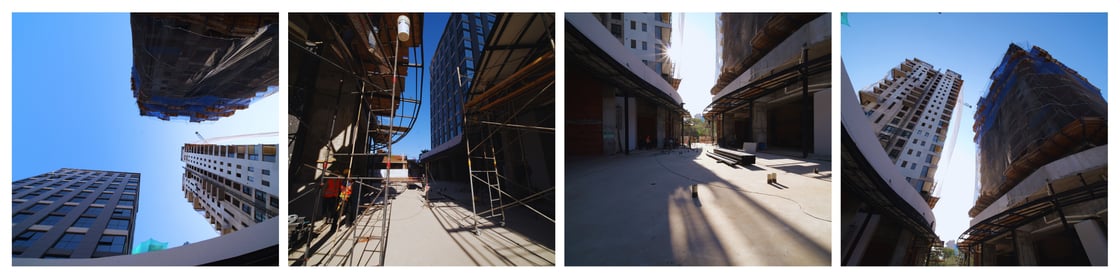

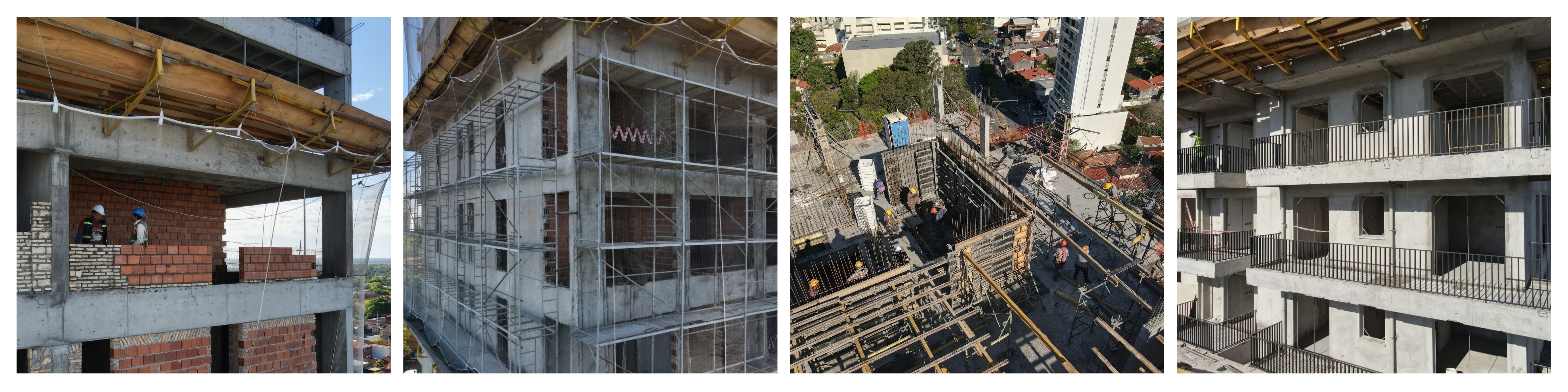

En cuanto a mampostería, los trabajos continúan hasta el nivel 12, manteniendo el cronograma establecido.
El revoque interior avanza actualmente en el piso 6, mientras que el revoque exterior de fachadas progresa en los pisos 6, 7 y 8, con finalización prevista para fin de mes.
Se mantienen los trabajos en planta baja, consolidando los avances generales del proyecto.

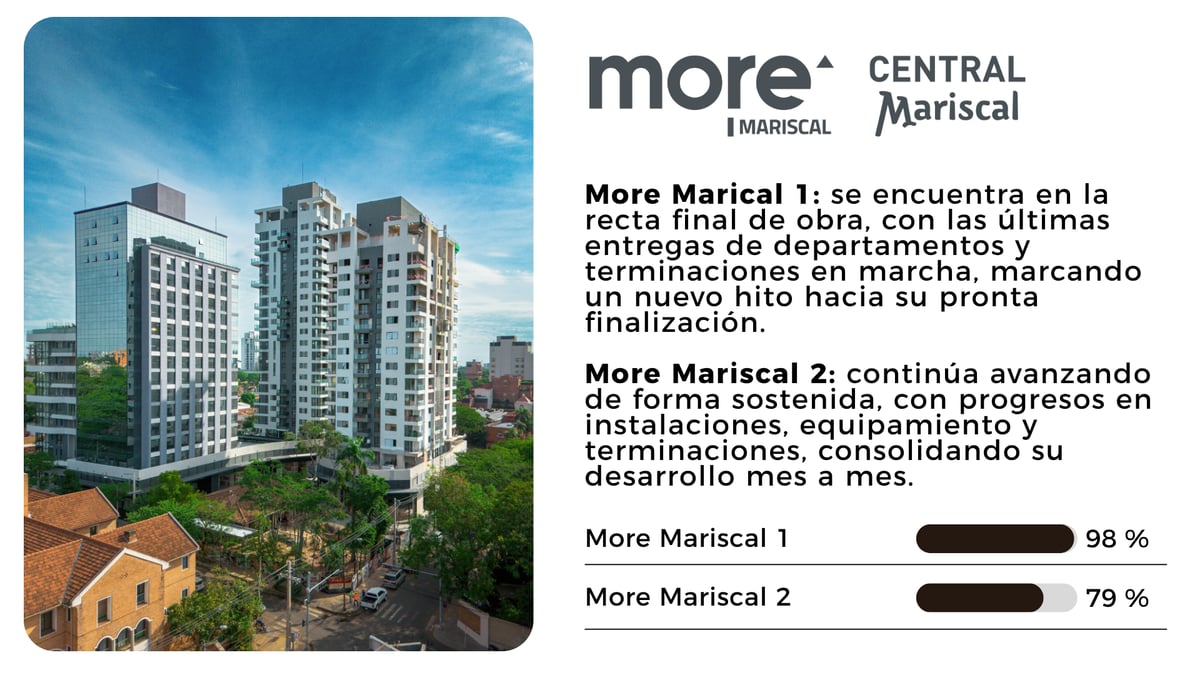

Ubicado en el corazón del Barrio Mariscal, este proyecto avanza con éxito y buen ritmo.

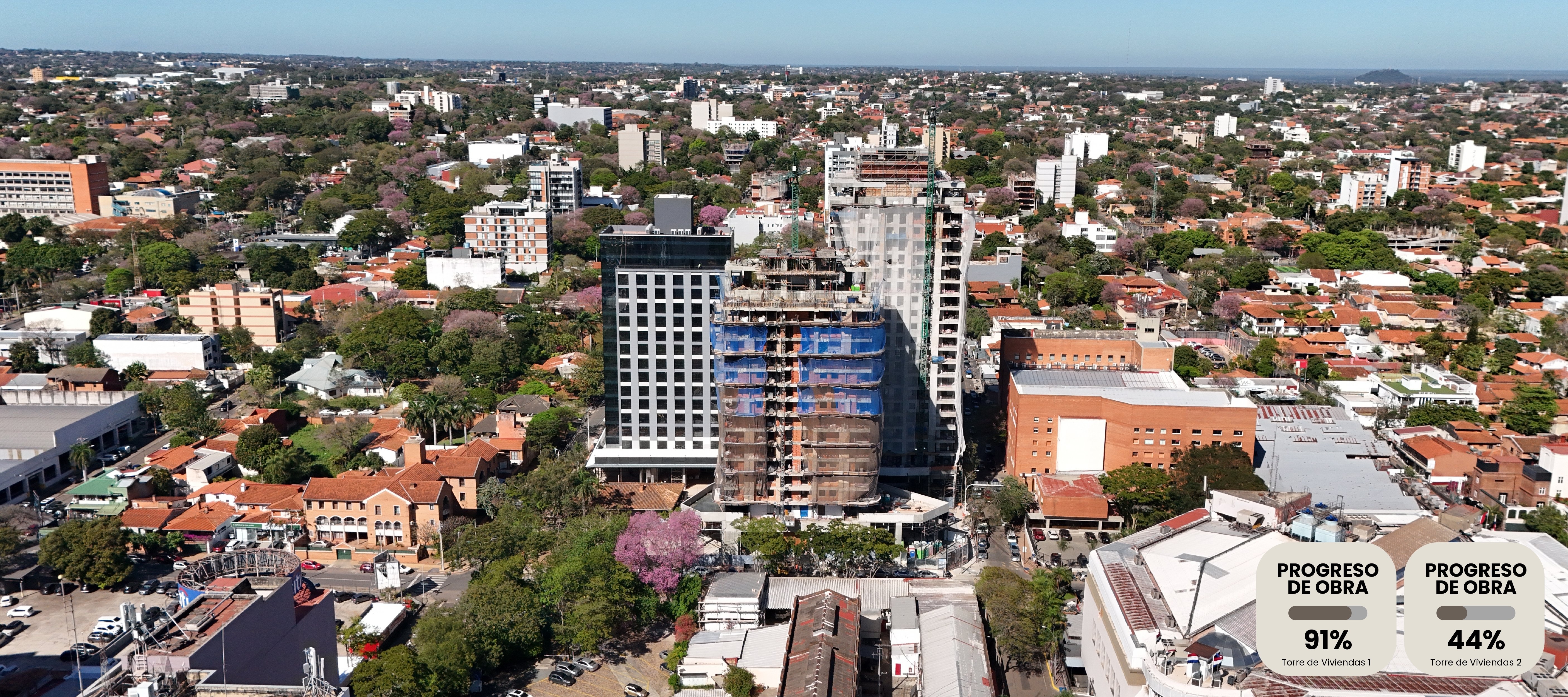

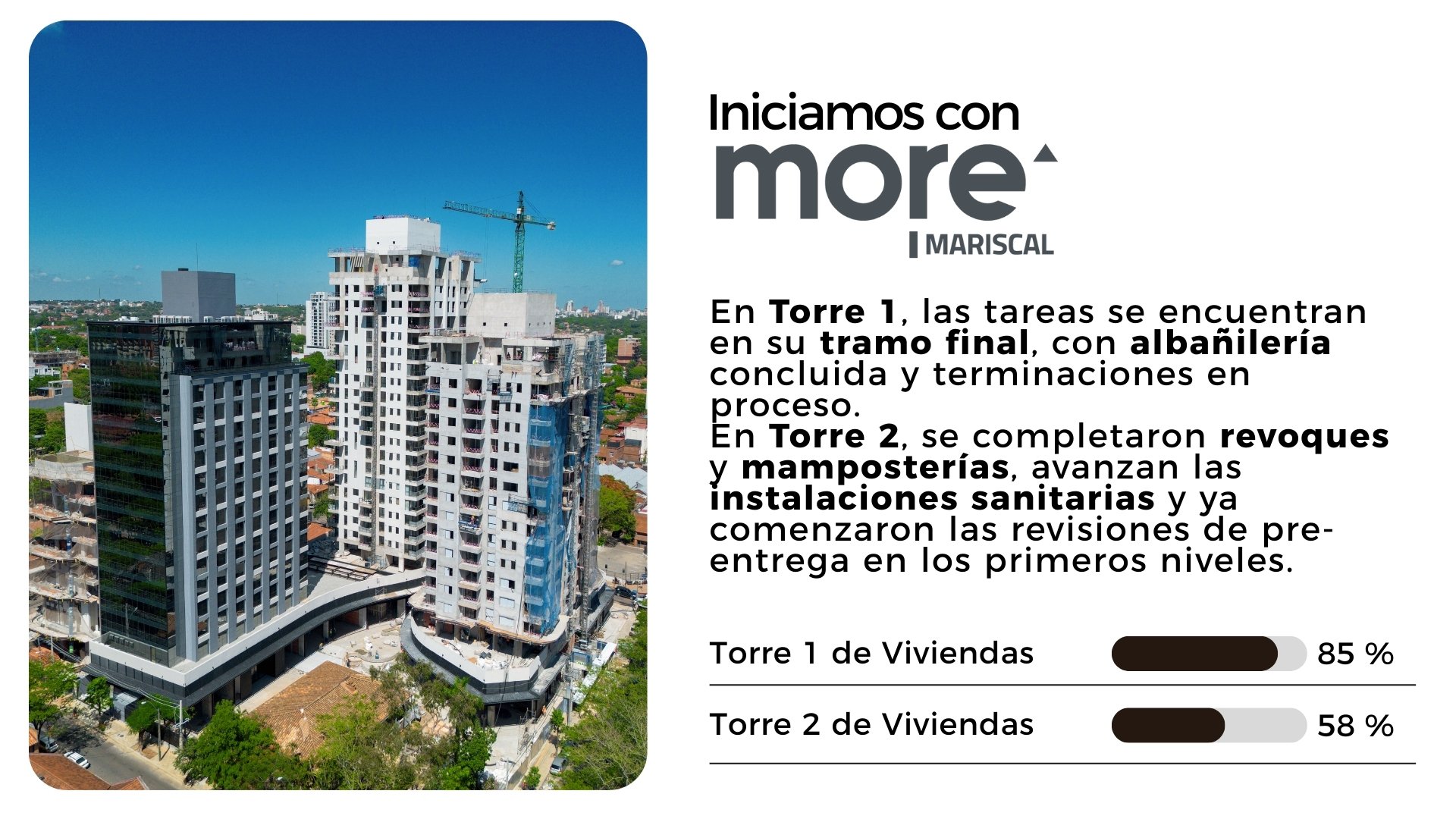

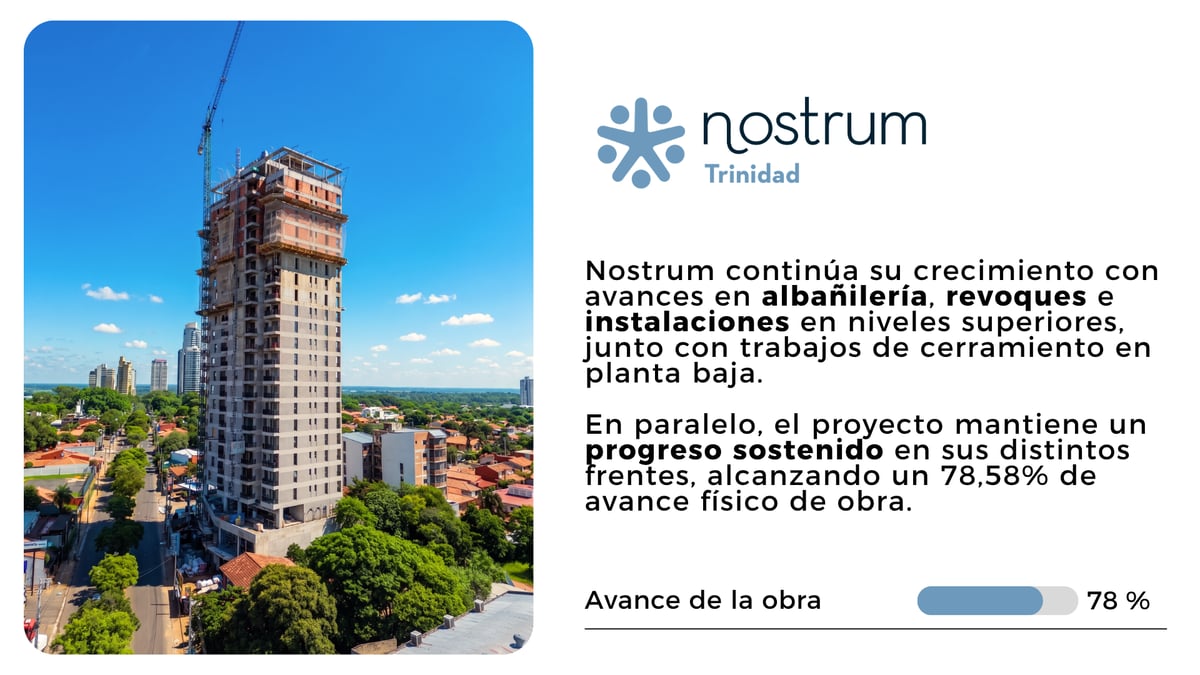

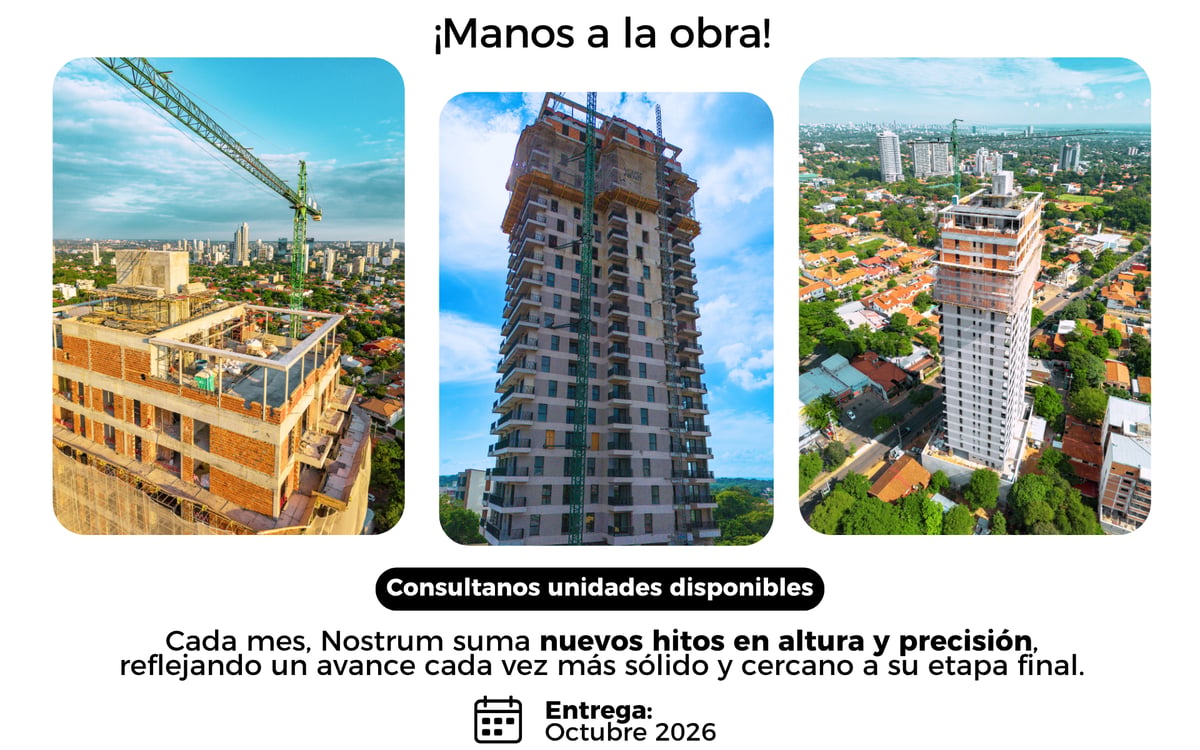

En Torre Residencial 1, avanzan los últimos revoques en azotea y fachadas, junto con los contrapisos finales.

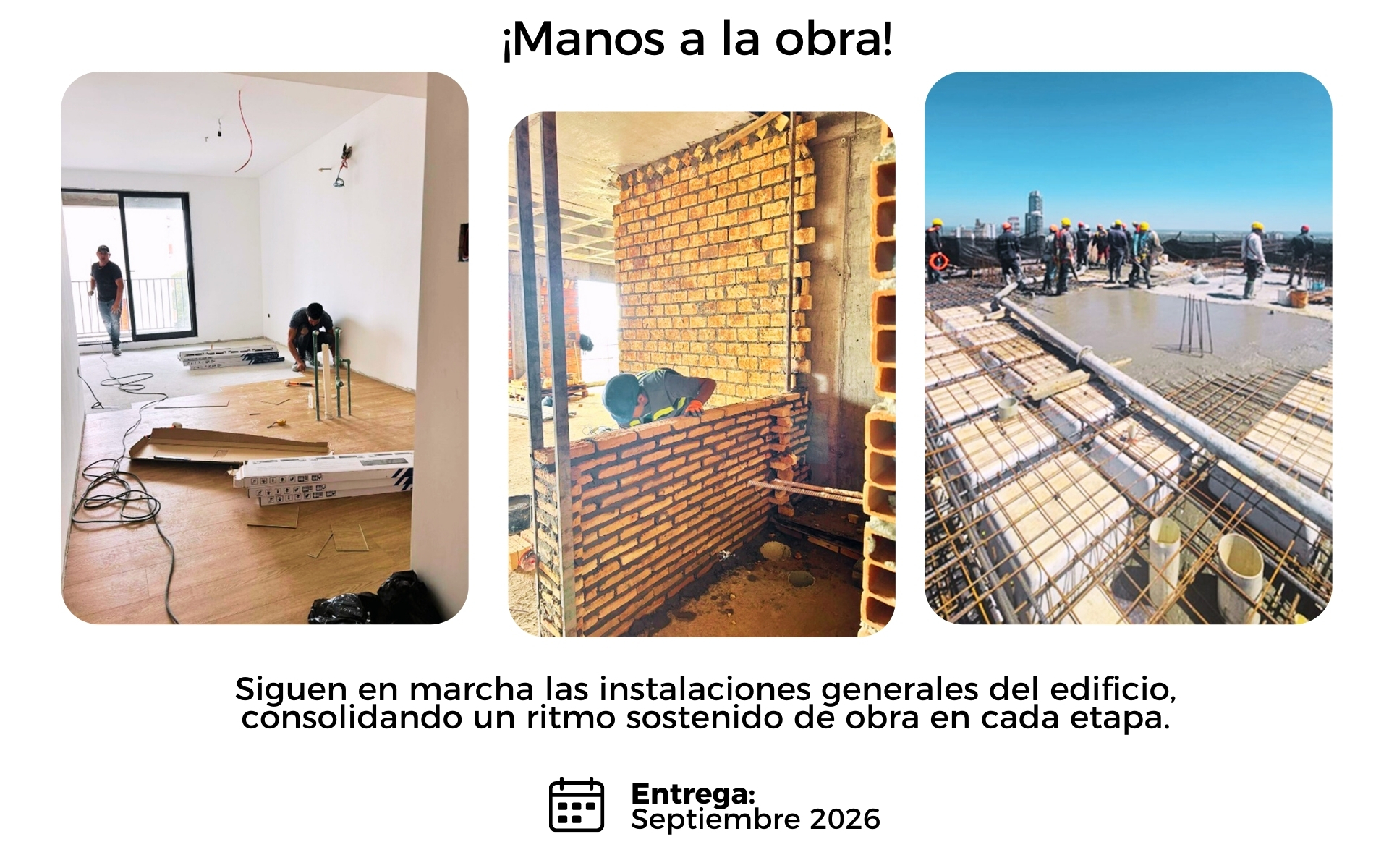

Las instalaciones sanitarias y eléctricas ya están en fase de terminaciones y pruebas, preparando las primeras pre-entregas.
En los niveles bajos se realizan los trabajos de acabado previos a la entrega de departamentos.

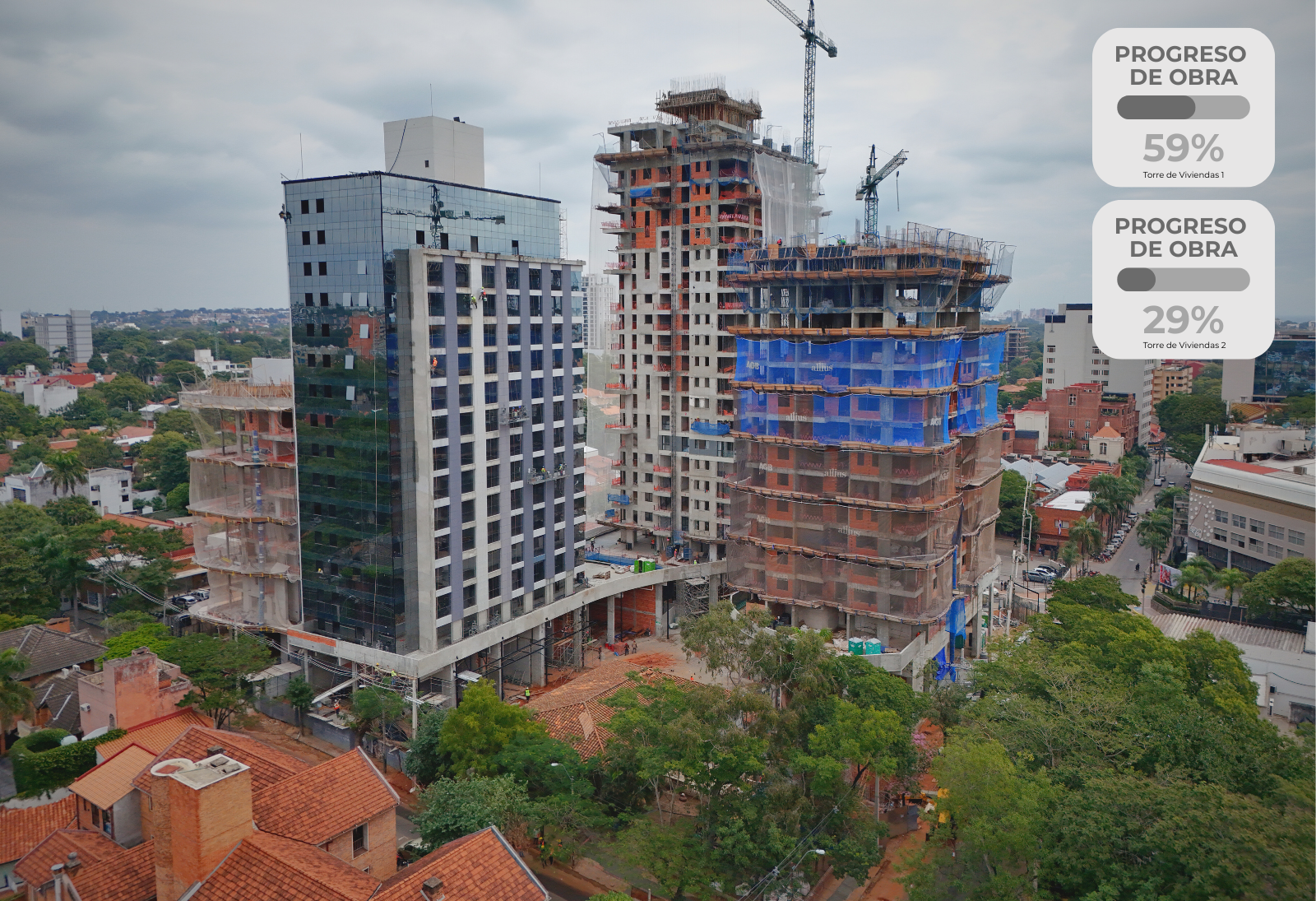

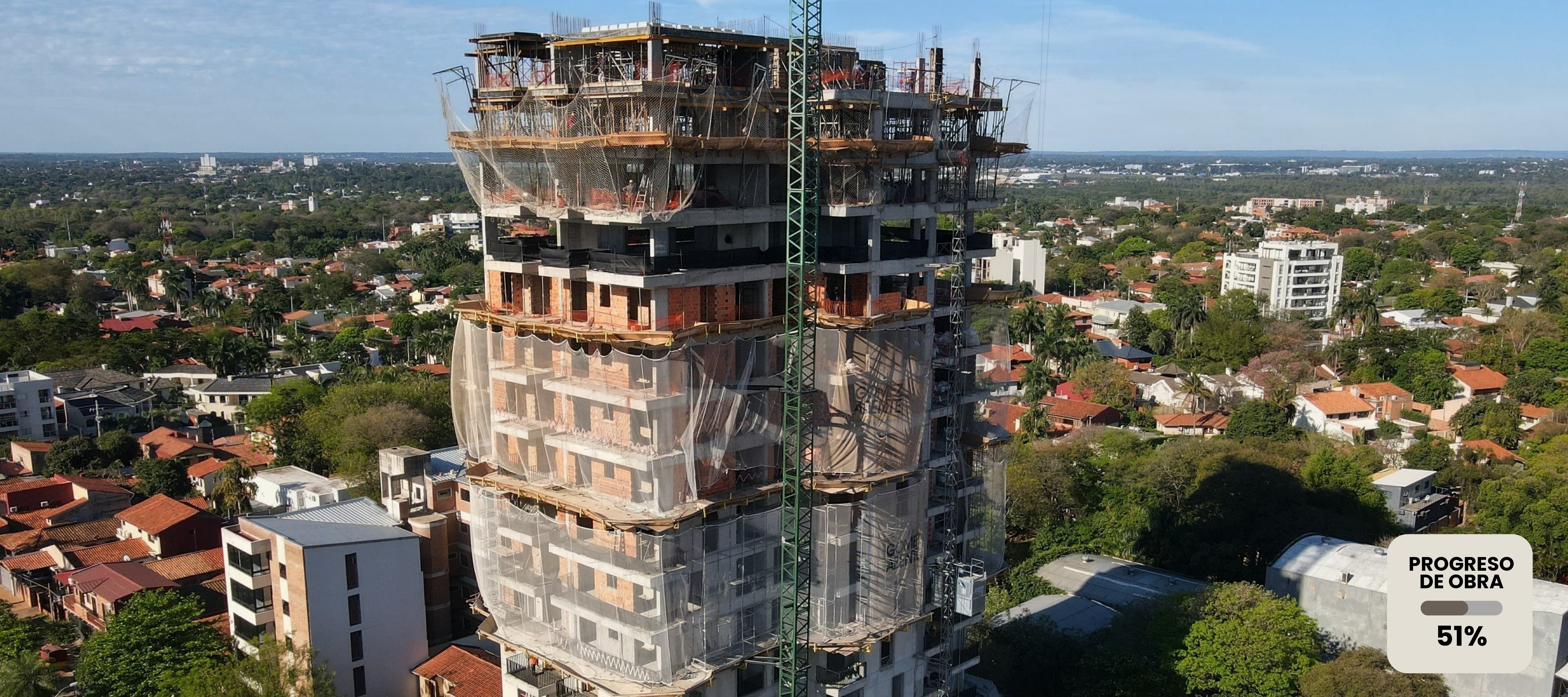

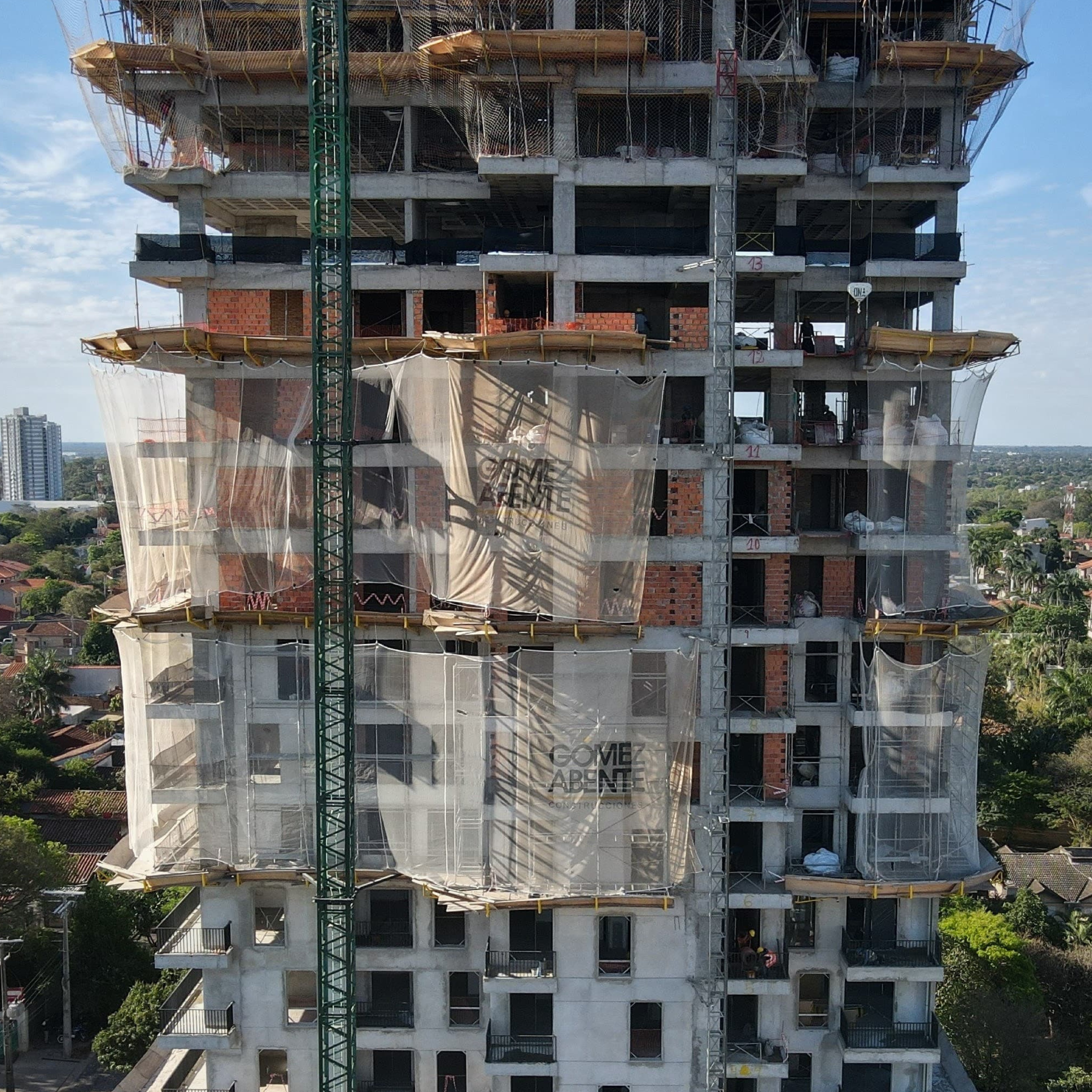

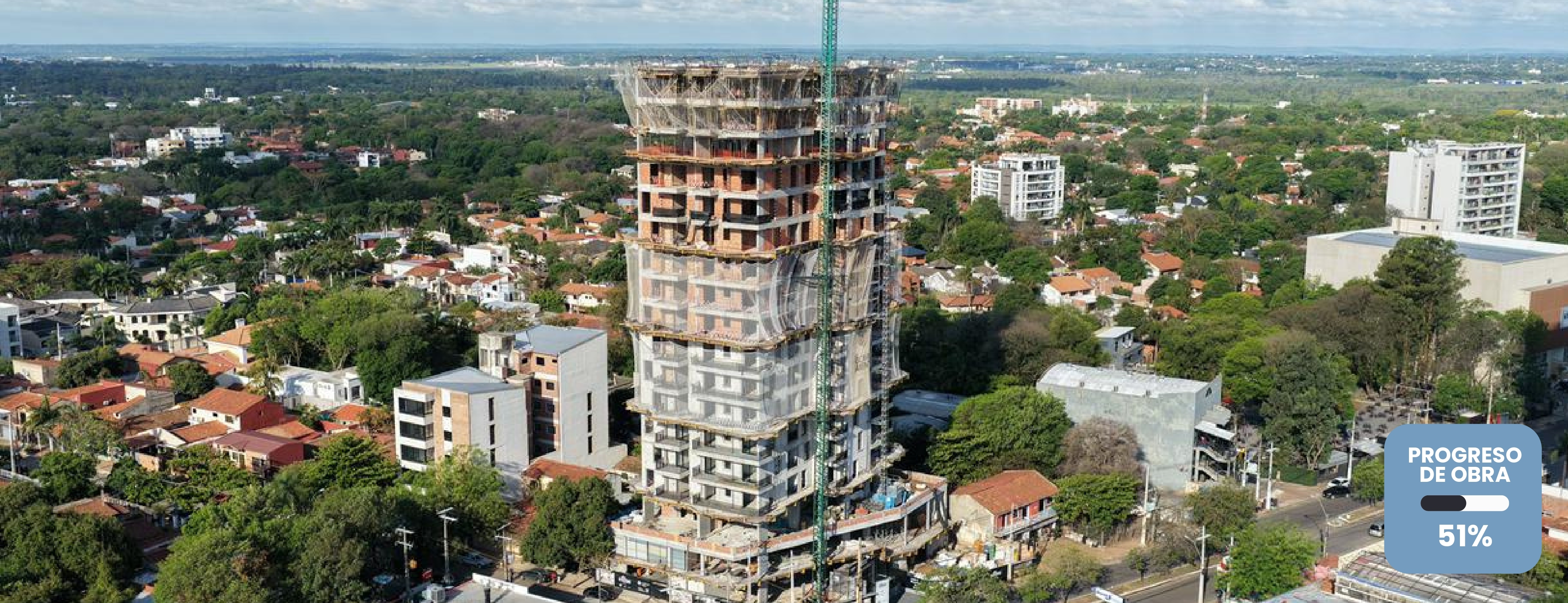

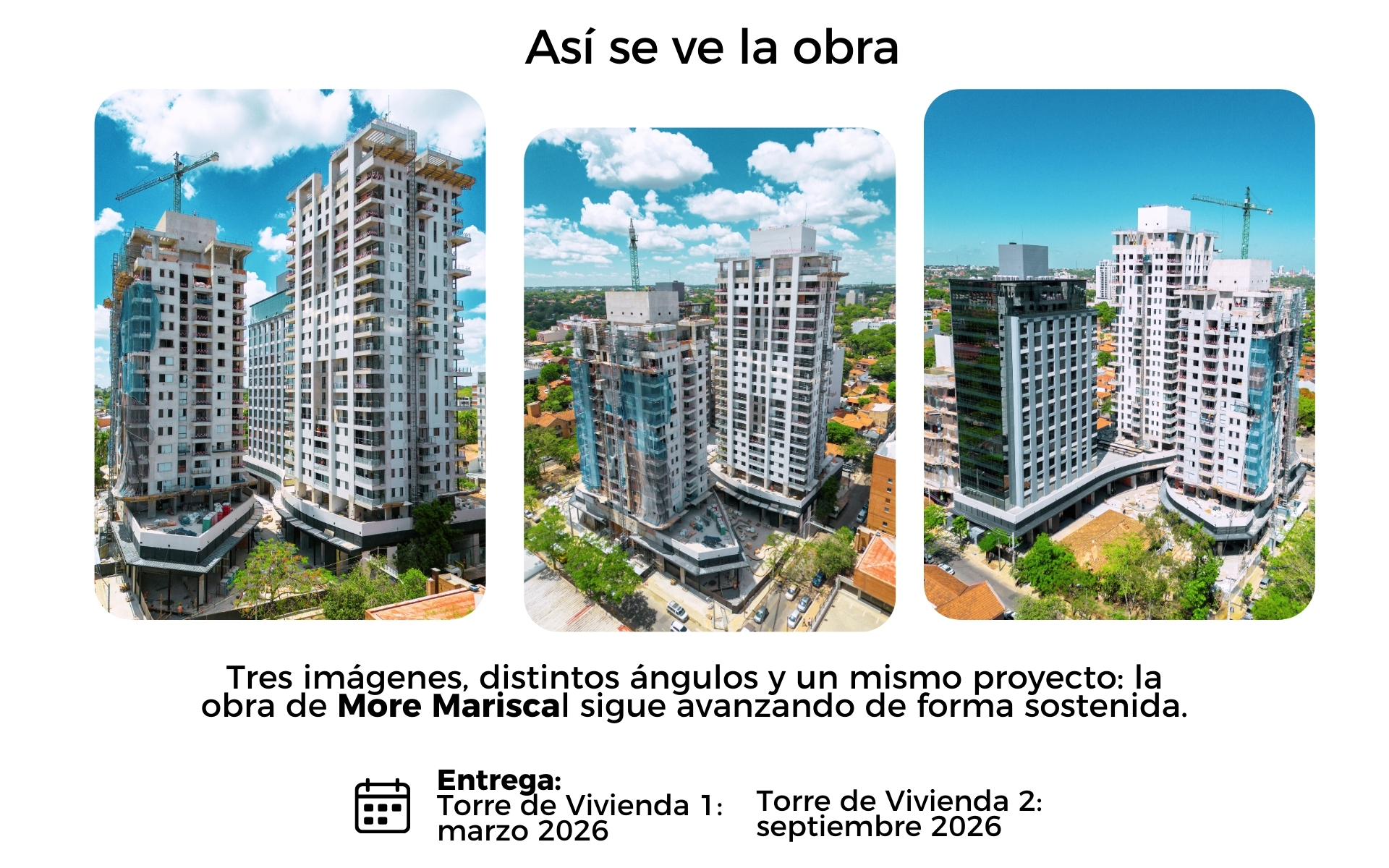

En Torre Residencial 2, la estructura de hormigón entra en su etapa final, con cierre previsto para el próximo mes.
Continúan los muros y revoques de fachada, además de contrapisos y carpetas en los primeros niveles.
Se iniciaron las terminaciones con colocación de pisos, revestimientos y enduido de paredes.

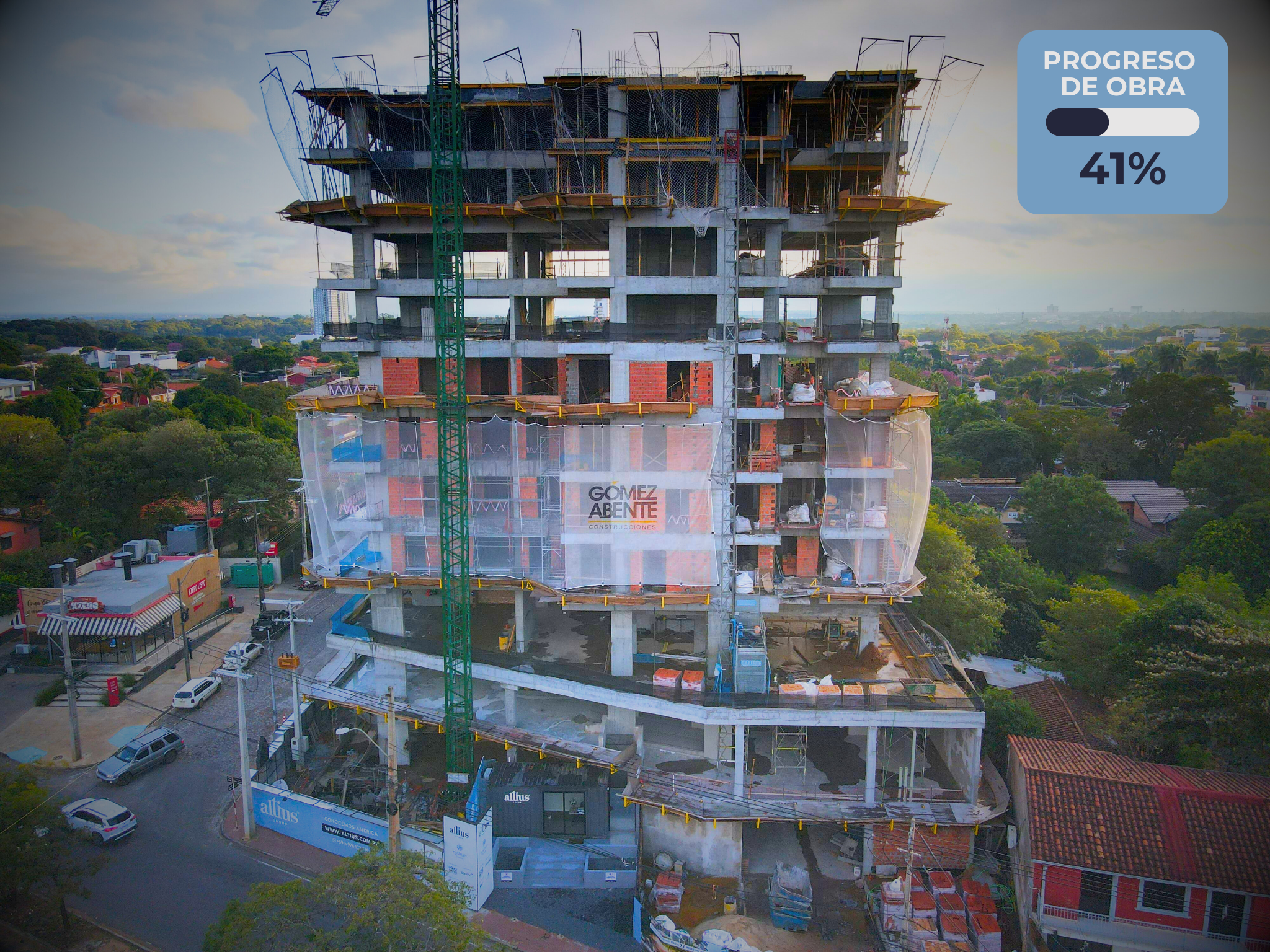

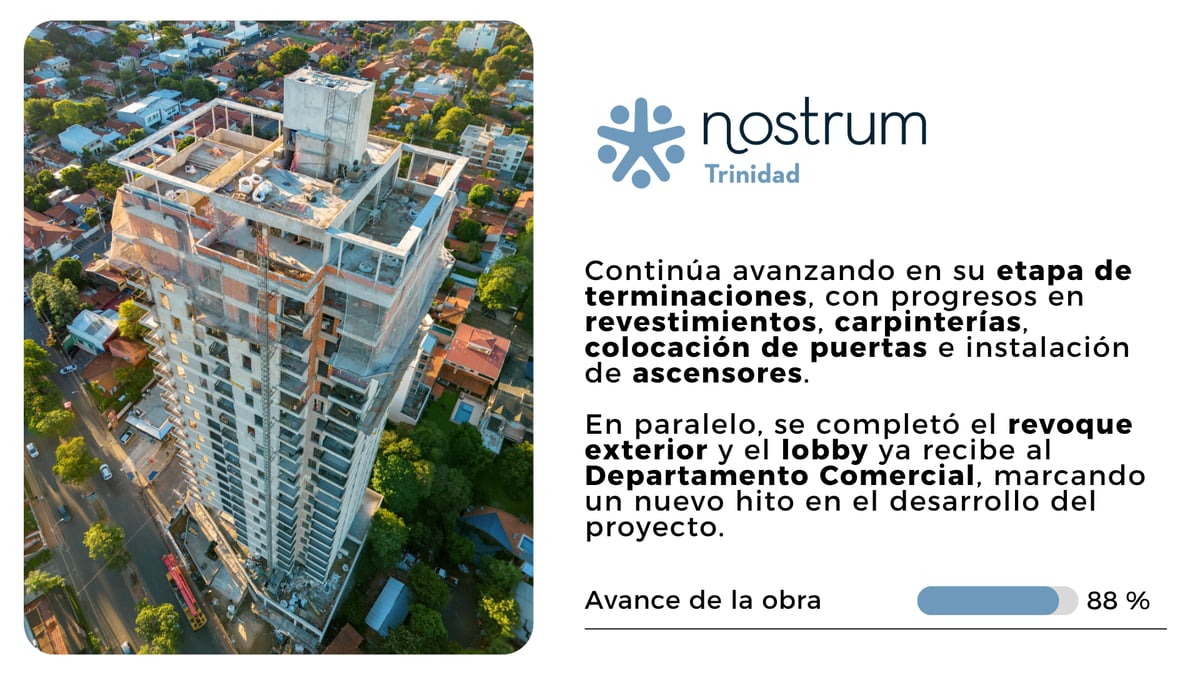

En la Torre Corporativa, continúan las terminaciones en oficinas, la iluminación y la instalación de ventanas, con trabajos de aislación en terrazas y el cierre de puertas de ascensores próximo a completarse. Dentro de poco ya estarás trabajando desde la torre corporativa.
¡Nos emociona ver cuánto avanzamos mes a mes!
Cada vez más cerca de la próxima entrega.
